Projektstatusbericht Vorlage für Excel und PDF

Ein Bericht, den der Auftraggeber in zwei Minuten liest: Ampeln mit einem Satz Begründung, Meilensteine mit Prognose, Budget, Risiken und die Frage, was er entscheiden muss. Die Excel-Datei rechnet die Abweichungen und schlägt die Ampel für Termine und Kosten vor.

  • Ampeln mit Text und Farbe, auch bei Farbsehschwäche lesbar
  • Abweichung bei Meilensteinen in Tagen und beim Budget in Prozent
  • PDF auf einer Seite zum Ankreuzen und Ausfüllen

Kostenlos, ohne Anmeldung und ohne E-Mail-Adresse. Stand Oktober 2026.

Kurz erklärt

Was ist ein Projektstatusbericht?

Ein Projektstatusbericht informiert den Auftraggeber regelmäßig über den Projektstatus: Termine, Kosten, Ergebnisse, Risiken und offene Entscheidungen. Neben dem Rückblick enthält er eine Prognose bis zum Projektende. Die Projektleitung schreibt ihn in einem festen Rhythmus, üblich sind zwei Wochen oder ein Monat.

Ampel
Grün im Plan, Gelb bei Abweichungen, die das Team selbst auffängt, Rot, wenn der Auftraggeber entscheiden muss
Umfang
Selten mehr als eine Seite
In dieser Vorlage
Excel rechnet die Abweichungen in Tagen und Prozent und schlägt die Ampel vor. Das PDF füllen Sie am Bildschirm oder von Hand aus.

Download

Statusbericht Vorlage: eine Seite, die zeigt, wo das Projekt steht

Die Excel-Fassung ist für alle, die mit Zahlen berichten und frühere Berichte als eigene Blätter aufheben wollen. Das PDF passt, wenn der Bericht schnell am Bildschirm ausgefüllt oder im Termin von Hand ergänzt wird.

  • Projektstatusbericht (Excel)

    Ampeln mit Text und Farbe, Abweichungen bei Meilensteinen und Budget, Vorschlag für die Ampel aus den Zahlen. Mit Beispielblatt.

    Excel · 22 KB · 3 Blätter

    Excel
  • Projektstatusbericht (PDF, ausfüllbar)

    Eine Seite mit Ampeln zum Ankreuzen. Seite 2 zeigt ein ausgefülltes Beispiel.

    PDF · 146 KB · 2 Seiten

    PDF

Die Excel-Dateien funktionieren auch in LibreOffice, Apple Numbers und Google Tabellen (dort über Datei, Importieren). Die PDFs lassen sich im Browser oder in jedem PDF-Programm am Bildschirm ausfüllen. Kein Blattschutz, kein Passwort: Sie können alles an Ihr Unternehmen anpassen.

In vier Schritten

So schreiben Sie den Projektstatusbericht

  1. 1

    Zahlen zuerst

    Meilensteine und Budget eintragen: Plan, aktuelle Prognose, Ist. Die Abweichungen rechnet die Excel-Datei, und die graue Spalte daneben schlägt eine Ampel vor.

  2. 2

    Ampeln setzen und begründen

    Jede Ampel mit einem Satz begründen. Weichen Sie vom Vorschlag ab, ist das in Ordnung, solange die Begründung erklärt, warum. Eine Ampel ohne Satz daneben hilft niemandem.

  3. 3

    Was war, was kommt

    Drei bis fünf erledigte Punkte, drei bis fünf nächste Schritte mit Person und Termin. Ergebnisse statt Tätigkeiten: „Konzept abgenommen“ statt „am Konzept gearbeitet“.

  4. 4

    Entscheidung einfordern

    Was der Auftraggeber entscheiden muss, gehört ganz nach unten und ist nicht zu übersehen: Frage, Optionen, Person, Datum. Für den nächsten Bericht das Blatt kopieren und nur ändern, was sich geändert hat.

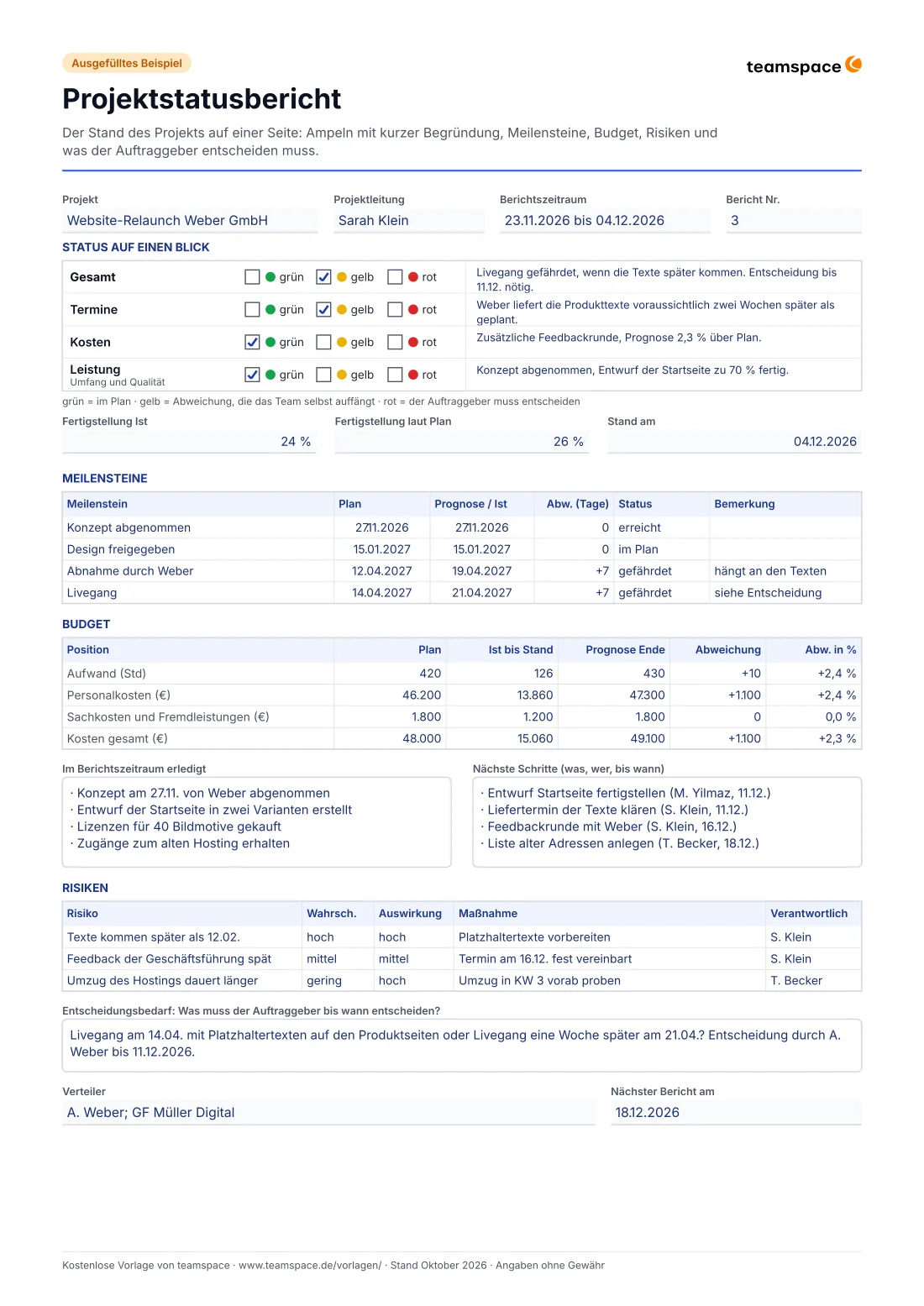

Beispiel

Bericht Nr. 3: Gelb, und warum

Vier Wochen nach dem Start des Website-Relaunchs bei der Weber GmbH ist das Konzept abgenommen und das Budget im Plan. Trotzdem stehen Gesamt und Termine auf Gelb: Die Weber GmbH hat angekündigt, die Produkttexte zwei Wochen später zu liefern. Ohne Gegenmaßnahme rutschen Abnahme und Livegang um eine Woche. Projektleiterin Sarah Klein schreibt deshalb eine klare Frage in den Entscheidungsbedarf.

Bereich oder MeilensteinAmpel oder StatusVorschlag aus den ZahlenPlanPrognose / IstAbweichung (Tage)
Gesamtgelbgelb
Terminegelbgelb
Kostengrüngrün
Leistung (Umfang und Qualität)grün
Konzept abgenommenerreicht27.11.202627.11.20260
Design freigegebenim Plan15.01.202715.01.20270
Abnahme durch Webergefährdet12.04.202719.04.2027+7
Liveganggefährdet14.04.202721.04.2027+7
Auszug aus dem Beispielblatt: Ampeln und Meilensteine im dritten Bericht zum Website-Relaunch der Weber GmbH, Stand 04.12.2026.Grau: rechnet die Excel-Datei selbst

Gelb ist kein Versagen: Der Bericht meldet das Risiko vier Monate vor dem Livegang, solange es noch zwei gute Optionen gibt. Ein Bericht, der bis kurz vor Schluss grün bleibt und dann plötzlich rot wird, hilft dem Auftraggeber nicht.

Grundwissen

Was einen guten Projektstatusbericht ausmacht

Ein Statusbericht ist kein Tätigkeitsnachweis. Er beantwortet drei Fragen: Wo stehen wir, wohin läuft es, und was muss jemand entscheiden?

Zuletzt aktualisiert:

Plan, Ist und Prognose

Der Statusbericht stellt Termine, Kosten und Ergebnisse dem Plan gegenüber und setzt für alles, was noch offen ist, eine Prognose. Er zeigt also nicht nur, was war, sondern auch, wohin das Projekt läuft, solange sich noch gegensteuern lässt.

Er ist ein Gesamtbericht über das Projekt und geht nur ausnahmsweise auf einzelne Arbeitspakete ein. Die Grundlage dafür liefern der Projektauftrag mit den vereinbarten Zielen und der Projektplan mit den Terminen.

Was hineingehört

Das Projektmanagementhandbuch des Landes Berlin nennt als Inhalte unter anderem: die Formalien mit Projekt, Projektleitung, Auftraggeber und Berichtszeitraum, den Fortschritt bei der Zielerreichung, die Erfüllung der Qualitätsanforderungen, den Einsatz der Ressourcen, die Kosten und den Stand des Budgets, die Einhaltung der Termine, Abweichungen vom Plan, eingeleitete Korrekturmaßnahmen sowie Chancen und Risiken. Jeweils mit Status und Prognose.

Unsere Vorlage bildet das auf einer Seite ab und ergänzt den Entscheidungsbedarf, weil dort in der Praxis die meiste Zeit verloren geht.

Die Ampel richtig nutzen

Legen Sie zu Projektbeginn fest, was die Farben bedeuten. Bewährt hat sich: grün, wenn alles im Plan ist, gelb, wenn es Abweichungen gibt, die das Team selbst auffangen kann, und rot, wenn der Auftraggeber entscheiden muss. Dazu passende Schwellen, etwa gelb ab fünf Tagen Verzug an einem Meilenstein oder fünf Prozent Mehrkosten in der Prognose.

Schreiben Sie die Farbe immer auch als Wort dazu. Rot und Grün sind für Menschen mit Farbsehschwäche schwer zu unterscheiden, gerade auf einem Ausdruck in Graustufen.

Wie oft berichten?

Das hängt von Dauer und Bedeutung des Projekts ab. Üblich sind alle zwei Wochen, monatlich oder zu bestimmten Meilensteinen. Wichtiger als der Rhythmus ist, ihn einzuhalten. Und es braucht eine Regel für Ausnahmen: Bei welchen Abweichungen wird der Auftraggeber sofort informiert, statt bis zum nächsten Bericht zu warten?

Prognosen statt nur Rückblick

Ein Statusbericht, der nur Erledigtes aufzählt, kommt immer zu spät. Setzen Sie für jeden offenen Meilenstein in jedem Bericht eine neue Prognose. Wandert dieselbe Prognose von Bericht zu Bericht nach hinten, sehen Sie den Trend, lange bevor der Termin platzt. Genau darauf beruht die Meilenstein-Trendanalyse.

Typische Fehler

Ampeln, die außen grün sind, während das Team längst weiß, dass es eng wird. Tätigkeiten statt Ergebnisse. Risiken ohne Maßnahme und ohne verantwortliche Person. Und ein Entscheidungsbedarf, der als Randnotiz im Text steht statt als klare Frage mit Termin.

Ehrlich gesagt

Wann die Vorlage reicht und wann nicht

Für ein Projekt mit einer Handvoll Beteiligten ist ein sauber geführter Bericht in Excel völlig in Ordnung. Aufwendig wird es, wenn jemand die Zahlen für den Bericht jedes Mal aus anderen Tabellen zusammensuchen muss.

Die Vorlage reicht, wenn

  • ein oder zwei Projekte gleichzeitig laufen,
  • die Projektleitung die Zahlen ohnehin im Kopf und in einer Tabelle hat,
  • der Bericht vor allem der Abstimmung mit einem Auftraggeber dient.

Eng wird es, wenn

  • Ist-Stunden und Kosten vor jedem Bericht aus Zeiterfassung und Buchhaltung zusammengetragen werden,
  • mehrere Projekte berichten und die Geschäftsführung den Überblick über alle braucht,
  • Prognosen früherer Berichte verloren gehen, weil jedes Mal eine neue Datei entsteht,
  • die Ampel nach Gefühl gesetzt wird, weil die Zahlen erst nach dem Bericht vorliegen.

Was ein Gesamtsystem wie teamspace anders macht

In teamspace buchen Mitarbeitende ihre Zeiten direkt am Projekt. Der Soll-Ist-Vergleich zeigt tagesaktuell, wie Stunden, Kosten und Termine gegen den Plan stehen, und eine Ampel mit drei Stufen warnt nach Schwellen, die Sie festlegen. Meilensteine werden in jedem Projektbericht neu gesetzt, daraus entsteht die Meilenstein-Trendanalyse.

  • Soll-Ist-Vergleich tagesaktuell aus den gebuchten Zeiten
  • Ampel mit drei Stufen und eigenen Schwellwerten
  • Meilenstein-Trendanalyse mit Vorwarndatum je Meilenstein
  • Projektberichte mit eigenen Layouts für einheitliche Statusberichte

Häufige Fragen

Wie schreibe ich einen Projektstatusbericht?
Beginnen Sie mit den Zahlen: Meilensteine mit Plan und Prognose, Budget mit Plan, Ist und Prognose. Setzen Sie dann die Ampeln für Gesamt, Termine, Kosten und Leistung und begründen Sie jede mit einem Satz. Ergänzen Sie Erledigtes, nächste Schritte, Risiken und am Ende, was der Auftraggeber bis wann entscheiden muss. Mehr als eine Seite braucht es selten.
Ist die Vorlage für den Projektstatusbericht kostenlos?
Ja. Excel und PDF laden Sie ohne Anmeldung und ohne E-Mail-Adresse herunter und dürfen sie im Unternehmen nutzen und anpassen.
Was bedeuten die Ampelfarben im Statusbericht?
Grün heißt im Plan. Gelb heißt, es gibt Abweichungen, die das Team mit eigenen Mitteln auffangen kann. Rot heißt, der Auftraggeber muss entscheiden, etwa über mehr Budget, einen späteren Termin oder weniger Umfang. Am besten legen Sie die Bedeutung zu Projektbeginn gemeinsam mit dem Auftraggeber fest.
Setzt die Excel-Datei die Ampel selbst?
Sie macht einen Vorschlag: für Termine aus der größten Abweichung bei den Meilensteinen, für Kosten aus der Abweichung des Budgets, jeweils gegen Schwellen, die Sie ändern können. Die Ampel selbst setzen Sie. Ein Projekt kann auch mit pünktlichen Meilensteinen gelb sein, etwa wenn ein Risiko absehbar ist.
Wie oft sollte ein Projektstatusbericht erstellt werden?
Bei Projekten über einige Monate sind zwei Wochen oder ein Monat üblich, bei kurzen Projekten auch wöchentlich. Zusätzlich sollte feststehen, bei welchen Abweichungen der Auftraggeber sofort informiert wird.
Was ist eine Meilenstein-Trendanalyse?
Dabei wird in jedem Bericht für jeden offenen Meilenstein eine neue Prognose notiert. Trägt man die Prognosen über die Berichte hinweg auf, zeigt sich, ob ein Termin stabil ist oder Bericht für Bericht nach hinten wandert. In teamspace entsteht diese Analyse aus den Projektberichten, mehr dazu unter Projektcontrolling und Berichtswesen.
Wo finde ich Vorlagen für die anderen Projektdokumente?
Den Rahmen setzt der Projektsteckbrief, die Termine stehen im Projektplan. Wie alle drei in einer Software zusammenhängen, zeigt die Seite zum Projektmanagement.

Nächster Schritt

Den nächsten Statusbericht mit Zahlen schreiben, die schon da sind?

Wir zeigen Ihnen in 15 Minuten, wie Soll-Ist-Vergleich, Ampeln und Meilenstein-Trendanalyse in teamspace zusammenhängen. Ob sich der Umstieg für Ihre Projekte schon lohnt, sagen wir Ihnen ehrlich.
