Projektplan Vorlage für Excel, mit Gantt-Diagramm

Phasen, Aufgaben und Meilensteine untereinander, rechts die Kalenderwochen. Sie tragen Start und Ende ein, die Excel-Datei rechnet die Arbeitstage und zeichnet die Balken. Das PDF im Querformat ist für alle, die lieber mit dem Stift planen.

  • Gantt-Diagramm, das sich aus Start und Ende selbst zeichnet
  • Dauer in Arbeitstagen, auf Wunsch ohne die Feiertage Ihres Bundeslands
  • Mit ausgefülltem Beispiel, ohne Makros und ohne Blattschutz

Kostenlos, ohne Anmeldung und ohne E-Mail-Adresse. Stand Oktober 2026.

Kurz erklärt

Was ist ein Projektplan?

Ein Projektplan legt fest, welche Arbeiten in einem Projekt anfallen, wer sie übernimmt und wann sie beginnen und enden. Meist ist er ein Balkenplan, auch Gantt-Diagramm genannt: links die Vorgänge, rechts die Zeitachse. Die Projektleitung erstellt ihn zum Start und pflegt ihn, solange das Projekt läuft.

Bausteine
Phasen, Aufgaben und Meilensteine, jede Zeile mit verantwortlicher Person, Start und Ende
Abgrenzung
Der Projektstrukturplan sagt, was zu tun ist. Der Projektplan sagt, wann und wer.
In dieser Vorlage
Excel mit Gantt-Diagramm über 26 Kalenderwochen und Dauer in Arbeitstagen, auf Wunsch ohne Feiertage. Dazu ein PDF im Querformat.

Download

Projektplan Excel mit Gantt-Diagramm, dazu ein PDF zum Ausdrucken

Die Excel-Fassung rechnet und zeichnet mit, sobald Sie Daten eintragen. Das PDF hat die wichtigsten Spalten und ein Raster über 26 Wochen, in das Sie die Balken von Hand einzeichnen.

  • Projektplan mit Gantt (Excel)

    Dauer in Arbeitstagen mit Feiertagen je Bundesland, Balken und Meilensteine zeichnen sich selbst. Mit Beispielblatt.

    Excel · 48 KB · 4 Blätter

    Excel
  • Projektplan mit Wochenraster (PDF, ausfüllbar)

    Querformat mit 26 Kalenderwochen zum Einzeichnen. Seite 2 zeigt den Beispielplan mit Balken.

    PDF · 221 KB · 2 Seiten

    PDF

Die Excel-Dateien funktionieren auch in LibreOffice, Apple Numbers und Google Tabellen (dort über Datei, Importieren). Die PDFs lassen sich im Browser oder in jedem PDF-Programm am Bildschirm ausfüllen. Kein Blattschutz, kein Passwort: Sie können alles an Ihr Unternehmen anpassen.

Beispiel

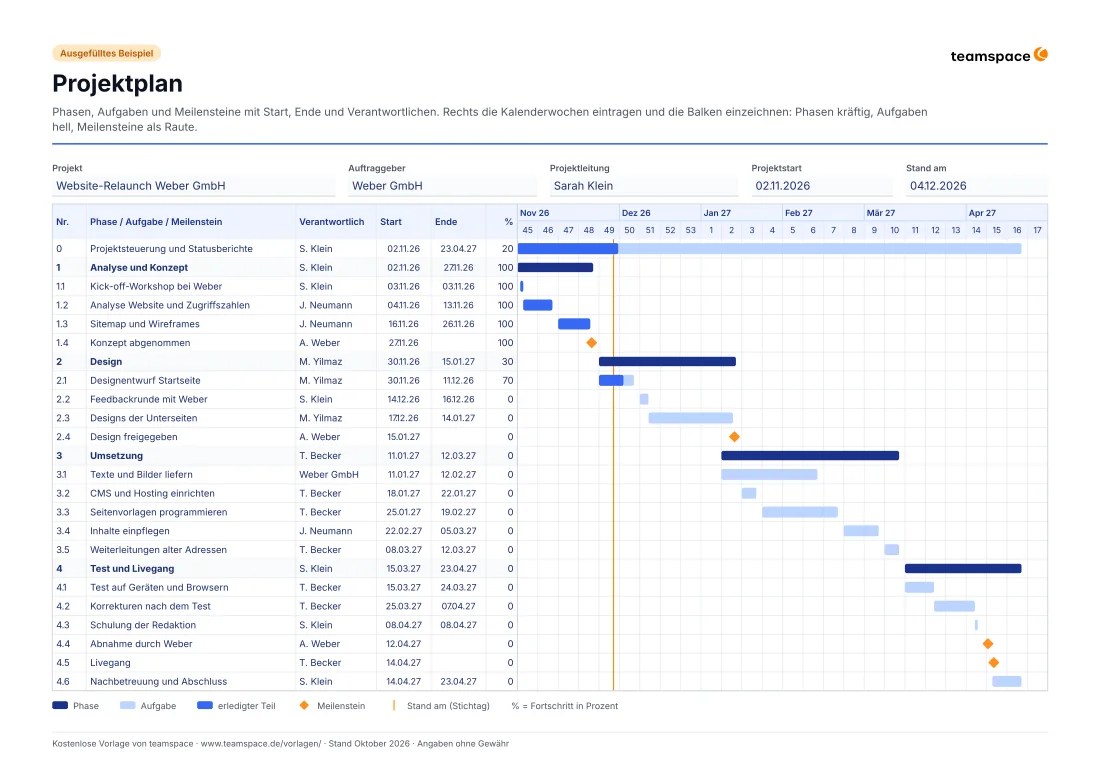

Ein Website-Relaunch in vier Phasen

Die Agentur Müller Digital GmbH baut die Website der Weber GmbH neu. Projektleiterin Sarah Klein plant von Anfang November 2026 bis Ende April 2027. Am Stichtag, dem 4. Dezember, ist das Konzept abgenommen und der Designentwurf zu 70 Prozent fertig. Die grau hinterlegte Dauer trägt niemand ein, sie entsteht aus Start, Ende und den Feiertagen in Hessen.

Nr.Phase / Aufgabe / MeilensteinTypVerantwortlichStartEndeDauer (Arbeitstage)FortschrittStatus
1Analyse und KonzeptPhaseS. Klein02.11.202627.11.202620100 %erledigt
1.1Kick-off-Workshop bei WeberAufgabeS. Klein03.11.202603.11.20261100 %erledigt
1.2Analyse Website und ZugriffszahlenAufgabeJ. Neumann04.11.202613.11.20268100 %erledigt
1.3Sitemap und WireframesAufgabeJ. Neumann16.11.202626.11.20269100 %erledigt
1.4Konzept abgenommenMeilensteinA. Weber27.11.20260100 %erledigt
2DesignPhaseM. Yilmaz30.11.202615.01.20273330 %in Arbeit
2.1Designentwurf StartseiteAufgabeM. Yilmaz30.11.202611.12.20261070 %in Arbeit
2.2Feedbackrunde mit WeberAufgabeS. Klein14.12.202616.12.202630 %offen
2.3Designs der UnterseitenAufgabeM. Yilmaz17.12.202614.01.2027190 %offen
2.4Design freigegebenMeilensteinA. Weber15.01.202700 %offen
Auszug aus dem Beispielblatt: die ersten beiden Phasen des Website-Relaunchs bei der Weber GmbH, Stand 04.12.2026.Grau: rechnet die Excel-Datei selbst

Achten Sie auf die Feiertage: „Designs der Unterseiten“ läuft vom 17. Dezember bis 14. Januar. Das sind 19 Arbeitstage, weil der 25. Dezember und der 1. Januar wegfallen. Viele Vorlagen zählen nur Montag bis Freitag und landen bei 21. Im Plan sieht das harmlos aus, im Projekt fehlen dann zwei Tage.

In vier Schritten

So erstellen Sie Ihren Projektplan

  1. 1

    Rahmen setzen

    Projekt, Auftraggeber, Projektleitung und Projektstart eintragen. Ab der Woche des Projektstarts beginnt der Zeitplan. Wählen Sie das Bundesland, wenn Feiertage nicht als Arbeitstag zählen sollen.

  2. 2

    Phasen und Aufgaben anlegen

    Erst die Phasen, darunter ihre Aufgaben, am Ende jeder Phase ein Meilenstein. Wenn Sie schon einen Projektstrukturplan haben, übernehmen Sie dessen Arbeitspakete und Nummern.

  3. 3

    Termine und Zuständige eintragen

    Start und Ende je Zeile, bei Meilensteinen nur der Termin. Für jede Zeile genau eine verantwortliche Person, auch wenn mehrere mitarbeiten. Die Balken erscheinen, sobald die Daten stehen.

  4. 4

    Im Projekt pflegen

    Einmal pro Woche den Stichtag oben setzen und Fortschritt und Status nachtragen. Was rot wird, ist überfällig und gehört in den nächsten Statusbericht.

Grundwissen

Was einen brauchbaren Projektplan ausmacht

Ein Projektplan muss nicht kompliziert sein. Er muss aber ehrlich sein und regelmäßig angefasst werden.

Zuletzt aktualisiert:

Projektplan, Terminplan, Ablaufplan

Der Projektplan ordnet jeder Arbeit im Projekt einen Zeitraum und eine verantwortliche Person zu. Je nach Quelle heißt er auch Terminplan, Ablaufplan oder Projektablaufplan. Das Projektmanagementhandbuch des Landes Berlin fasst beides als Ablauf- und Terminplan zusammen: die Reihenfolge der Arbeiten und ihre Termine.

Streng genommen umfasst die Projektplanung mehr als Termine, nämlich auch Struktur, Kosten und Ressourcen. Im Alltag meint „Projektplan“ aber fast immer den Terminplan, und wer für die Projektplanung Vorlagen sucht, braucht meist genau ihn. Diese Vorlage bildet ihn als Balkenplan nach Kalenderwochen ab, mit einem Balken je Vorgang.

Was in jede Zeile gehört

Jede Zeile braucht eine klare Bezeichnung, eine verantwortliche Person, einen Start und ein Ende. Fortschritt und Status kommen dazu, sobald das Projekt läuft.

Das Projektmanagementhandbuch des Landes Berlin empfiehlt für den Terminplan einen Balkenplan nach Kalenderwochen und rät, auch die laufenden Aufgaben des Projektmanagements aufzunehmen. Deshalb steht im Beispiel ganz oben die Zeile „Projektsteuerung und Statusberichte“, die das ganze Projekt begleitet.

Phase, Aufgabe, Meilenstein: der Unterschied

Eine Phase ist ein Abschnitt des Projekts, etwa Konzept oder Umsetzung. Sie fasst mehrere Aufgaben zusammen. Eine Aufgabe ist konkrete Arbeit mit Dauer. Ein Meilenstein hat keine Dauer: Er markiert ein Ereignis, an dem etwas entschieden oder abgeschlossen ist, zum Beispiel „Design freigegeben“.

Gute Meilensteine sind prüfbar. „Design fertig“ ist es nicht, „Design vom Kunden schriftlich freigegeben“ schon.

Projektplan oder Projektstrukturplan?

Der Projektstrukturplan beantwortet die Frage was: Er zerlegt das Projekt in Teilprojekte und Arbeitspakete, ohne Termine. Der Projektplan beantwortet wann und wer. Die übliche Reihenfolge ist erst die Struktur, dann der Plan. Wer beide Vorlagen nutzt, übernimmt die Arbeitspakete samt Nummer in den Projektplan. Wie Struktur und Zeitplan in einer Software zusammenhängen, zeigt die Seite zum Projektstrukturplan in teamspace.

Typische Fehler

Der häufigste: Der Plan entsteht einmal zum Projektstart und wird danach nicht mehr angefasst. Nach vier Wochen glaubt ihm niemand mehr. Ebenfalls häufig sind fehlende Puffer vor festen Terminen, Aufgaben ohne verantwortliche Person und Aufgaben, die vom Kunden abhängen, aber nicht im Plan stehen. Im Beispiel ist „Texte und Bilder liefern“ deshalb eine eigene Zeile mit der Weber GmbH als Verantwortlicher.

Wie detailliert sollte der Plan sein?

So grob wie möglich, so fein wie nötig. Eine Aufgabe sollte kurz genug sein, dass ein Verzug auffällt, bevor er groß wird. Bei Projekten über einige Monate sind ein bis drei Wochen pro Aufgabe ein guter Richtwert. Was kürzer ist, gehört eher in eine Aufgabenliste als in den Projektplan.

Ehrlich gesagt

Wann die Excel-Datei reicht und wann nicht

Ein Projekt mit einer Handvoll Beteiligten lässt sich gut in einer Tabelle planen. Schwierig wird es, wenn der Plan nicht mehr nur Termine zeigen, sondern mit Zeiten, Budget und anderen Projekten zusammenspielen soll.

Die Vorlage reicht, wenn

  • ein Projekt mit überschaubar vielen Aufgaben geplant wird,
  • eine Person den Plan pflegt und die anderen ihn lesen,
  • Verschiebungen selten sind und sich von Hand nachziehen lassen.

Eng wird es, wenn

  • sich eine Aufgabe verschiebt und zehn Folgetermine von Hand mitwandern müssen,
  • mehrere Projekte dieselben Leute brauchen und niemand sieht, wer wann ausgelastet ist,
  • der Fortschritt aus Bauchgefühl entsteht statt aus den Stunden, die tatsächlich gebucht wurden,
  • der Kunde wissen will, wie viel Budget noch übrig ist, und dafür eine zweite Tabelle nötig wird.

Was ein Gesamtsystem wie teamspace anders macht

In teamspace hängt der Zeitplan am Projekt selbst. Das Gantt-Diagramm kennt Vorgänger und Nachfolger: Verschiebt sich eine Aufgabe, ziehen die abhängigen nach. Zeiten werden direkt am Projekt gebucht, und der Soll-Ist-Vergleich zeigt tagesaktuell, wie es um Termine und Budget steht. Eine bestehende Projektstruktur lässt sich aus Excel importieren und nach Excel exportieren.

  • Struktur aus Hauptprojekt, Teilprojekt und Arbeitspaket, dazu Phasen und Meilensteine
  • Gantt mit Vorgängern und Nachfolgern, die sich automatisch verschieben
  • Projektvorlagen, die Struktur und Meilensteine für das nächste Projekt mitbringen
  • Soll-Ist-Vergleich aus den gebuchten Zeiten, ohne zweite Tabelle

Häufige Fragen

Wie erstelle ich einen Projektplan in Excel?
Legen Sie zuerst die Phasen fest und darunter die Aufgaben mit Start, Ende und einer verantwortlichen Person. Setzen Sie ans Ende jeder Phase einen Meilenstein. In unserer Vorlage tragen Sie nur diese Angaben ein: Dauer in Arbeitstagen und die Balken im Gantt-Diagramm entstehen von selbst.
Ist die Projektplan-Vorlage wirklich kostenlos?
Ja. Excel und PDF laden Sie ohne Anmeldung und ohne E-Mail-Adresse herunter. Sie dürfen die Dateien im Unternehmen nutzen, anpassen und weitergeben.
Rechnet die Vorlage Feiertage mit ein?
Ja, wenn Sie oben ein Bundesland wählen. Dann zählen dessen gesetzliche Feiertage für 2026 bis 2028 nicht als Arbeitstag. Ohne Bundesland zählt die Vorlage Montag bis Freitag. Betriebsferien oder Brückentage tragen Sie im Blatt „Feiertage“ unten nach, sie werden mitgezählt.
Warum beginnt der Zeitplan nicht mit der aktuellen Woche?
Mit Absicht. Viele Vorlagen setzen den Zeitplan mit HEUTE() auf die laufende Woche. Öffnet man den Plan einen Monat später, sind die ersten Wochen verschwunden. In unserer Vorlage bestimmt der eingetragene Projektstart die erste Spalte, und der Stichtag ist ein Datum, das Sie selbst setzen.
Was ist der Unterschied zwischen Projektplan und Projektstrukturplan?
Der Projektstrukturplan zerlegt das Projekt in Teilprojekte und Arbeitspakete und sagt, was zu tun ist. Der Projektplan ordnet diesen Arbeiten Termine und Verantwortliche zu. Eine Vorlage für die Struktur finden Sie unter Projektstrukturplan Vorlage.
Kann ich den Plan später in eine Projektsoftware übernehmen?
In teamspace lässt sich eine Projektstruktur aus Excel importieren und nach Excel exportieren. Welche Spalten dafür nötig sind, klären wir im Termin an Ihrem Beispiel. Für die Übersicht über mehrere Projekte lohnt sich ein Blick auf das Multiprojektmanagement.
Funktioniert die Datei auch ohne Microsoft Excel?
Die Datei nutzt keine Makros, nur Formeln und bedingte Formatierung. Geprüft haben wir sie in Microsoft Excel. LibreOffice und Google Tabellen öffnen solche Dateien in der Regel ebenfalls, kleine Abweichungen in der Darstellung sind möglich. Wer am liebsten auf Papier plant, nimmt das PDF.

Nächster Schritt

Termine verschieben, ohne zehn Zeilen von Hand nachzuziehen?

Wir zeigen Ihnen in 15 Minuten, wie Projektplan, Zeiten und Budget in teamspace zusammenhängen. Ob sich der Umstieg für Ihre Projekte schon lohnt, sagen wir Ihnen ehrlich.
