Projektsteckbrief Vorlage, auch als Projektauftrag

Worum geht es, was gehört dazu und was nicht, bis wann, mit welchem Budget und wem? Der Steckbrief passt auf eine Seite. Mit zwei Unterschriften wird er zum Projektauftrag, und für alle, die es genauer brauchen, gibt es den Projektauftrag ausführlich als Word-Datei.

  • Eine Seite als PDF zum Ausfüllen am Bildschirm oder von Hand
  • Projektauftrag in Word mit 13 Abschnitten und Ausfüllhinweisen
  • Mit ausgefülltem Beispiel eines Website-Relaunchs

Kostenlos, ohne Anmeldung und ohne E-Mail-Adresse. Stand Oktober 2026.

Kurz erklärt

Was ist ein Projektsteckbrief?

Ein Projektsteckbrief fasst ein Projekt auf einer Seite zusammen: Ziel, Umfang, Termine, Budget, Beteiligte und Risiken. Er entsteht vor dem Start und gibt allen dasselbe Bild davon, was erreicht werden soll und was nicht. Unterschreiben Auftraggeber und Projektleitung, wird aus dem Steckbrief ein verbindlicher Projektauftrag.

Andere Namen
Projektprofil, Project Charter, Projektdefinition
Wer unterschreibt
Mindestens der Auftraggeber und die Projektleitung
In dieser Vorlage
Der Steckbrief als PDF auf einer Seite, der Projektauftrag ausführlich in Word mit 13 Abschnitten und Ausfüllhinweisen

Download

Kurz für den Start, ausführlich für den Auftrag

Der Steckbrief ist das Blatt, das am Anfang auf dem Tisch liegt und an die Wand gehängt wird. Der Projektauftrag in Word ist die Fassung, die bei größeren Projekten oder mehreren Beteiligten ins Projekthandbuch gehört.

  • Projektsteckbrief (PDF, ausfüllbar)

    Eine Seite zum Ausfüllen am Bildschirm oder von Hand. Seite 2 zeigt ein ausgefülltes Beispiel.

    PDF · 104 KB · 2 Seiten

    PDF
  • Projektauftrag, ausführlich (Word)

    Dreizehn Abschnitte mit Ausfüllhinweisen, von der Ausgangslage bis zur Freigabe.

    Word · 23 KB

    Word

Die Word-Dateien öffnen auch LibreOffice und Google Docs. Die PDFs lassen sich im Browser oder in jedem PDF-Programm am Bildschirm ausfüllen. Kein Blattschutz, kein Passwort: Sie können alles an Ihr Unternehmen anpassen.

Beispiel

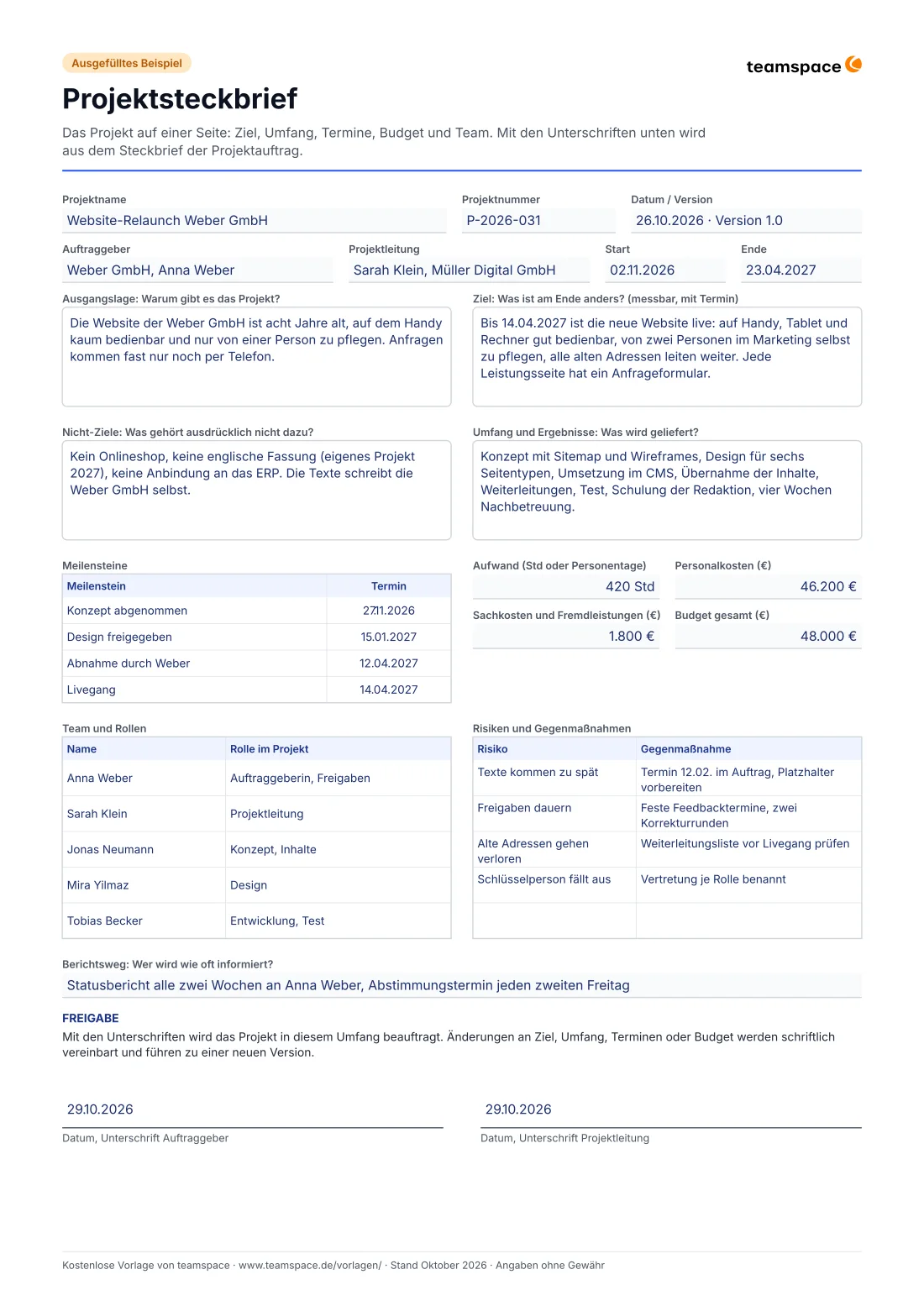

Ein Steckbrief, unterschrieben am 29. Oktober

Die Agentur Müller Digital GmbH baut die Website der Weber GmbH neu. Bevor jemand eine Stunde bucht, legen Projektleiterin Sarah Klein und Anna Weber aus dem Marketing auf einer Seite fest, was am Ende stehen soll und was ausdrücklich nicht. Derselbe Fall zieht sich durch unsere Vorlagen für Projektstrukturplan, Projektplan und Statusbericht.

FeldEintrag im Beispiel
ProjektWebsite-Relaunch Weber GmbH
AuftraggeberWeber GmbH, Anna Weber
ProjektleitungSarah Klein, Müller Digital GmbH
Laufzeit02.11.2026 bis 23.04.2027
ZielNeue Website bis 14.04.2027 live, mobil bedienbar, von zwei Personen selbst zu pflegen
Nicht-ZieleKein Onlineshop, keine englische Fassung, keine ERP-Anbindung
MeilensteineKonzept 27.11.2026 · Design 15.01.2027 · Abnahme 12.04.2027 · Livegang 14.04.2027
Budget48.000 € (420 Std, davon 1.800 € Sachkosten)
Größtes RisikoTexte kommen zu spät: Termin 12.02. festgehalten, Platzhalter vorbereitet
Die wichtigsten Felder aus dem Beispiel: der Steckbrief für den Website-Relaunch der Weber GmbH, freigegeben am 29.10.2026.

Achten Sie auf die Nicht-Ziele: „Keine englische Fassung“ klingt selbstverständlich, bis im dritten Monat jemand fragt, ob man die Seiten nicht gleich übersetzen könnte. Steht es im Steckbrief, ist die Antwort einfach: gern, als eigenes Projekt.

In vier Schritten

So füllen Sie den Projektsteckbrief aus

  1. 1

    Warum und wofür

    Zuerst Ausgangslage und Ziel. Das Ziel so schreiben, dass am Ende jemand mit Ja oder Nein sagen kann, ob es erreicht ist: mit Termin und etwas, das sich prüfen lässt.

  2. 2

    Grenzen ziehen

    Nicht-Ziele und Umfang gehören zusammen. Was nicht drinsteht, wird später als selbstverständlich angenommen. Besser jetzt fünf Minuten streiten als im Projekt fünf Wochen.

  3. 3

    Termine, Budget, Team

    Vier Meilensteine reichen meist. Aufwand und Budget dürfen zu Beginn geschätzt sein. Bei Team und Rollen gilt: Jede Rolle bekommt einen Namen, auch die auf der Seite des Auftraggebers.

  4. 4

    Unterschreiben

    Auftraggeber und Projektleitung unterschreiben. Ab jetzt ist der Steckbrief der Projektauftrag. Ändert sich etwas Wesentliches, entsteht eine neue Version, und beide unterschreiben noch einmal.

Grundwissen

Was in einen Projektsteckbrief und einen Projektauftrag gehört

Zwei Namen, ein Zweck: Alle Beteiligten wissen vor dem Start, worauf sie sich einlassen.

Zuletzt aktualisiert:

Was auf den Projektsteckbrief gehört

Der Projektsteckbrief bringt auf eine Seite, was vor dem Start geklärt sein muss: warum es das Projekt gibt, was am Ende stehen soll, was ausdrücklich nicht dazugehört, bis wann, mit welchem Budget und mit wem. Er ist das Blatt, auf das sich später alle Beteiligten berufen können.

Andere Namen dafür sind Projektprofil, Project Charter oder Projektdefinition. Die Grenze zum Projektauftrag ist fließend.

Steckbrief oder Projektauftrag?

Der Steckbrief ist die Kurzfassung, oft schon in der Ideenphase. Der Projektauftrag ist die verbindliche Fassung: Er steht am Ende der Planung, enthält die abgestimmten Ziele, Termine, Kosten und Rollen und wird vom Auftraggeber freigegeben.

Das Projektmanagementhandbuch des Landes Berlin beschreibt es so: Der Projektauftrag wird zum Abschluss der Planungsphase vorgelegt, und mit der Schlusszeichnung beauftragt die auftraggebende Stelle die Projektverantwortlichen, das Projekt durchzuführen. In kleineren Unternehmen genügt dafür oft ein unterschriebener Steckbrief.

Was unbedingt hineingehört

Mindestens: Projektname, Auftraggeber, Projektleitung, Ziel, Umfang, Start und Ende, Budget und die Freigabe. Ohne Nicht-Ziele und ohne benannte Ansprechperson beim Auftraggeber fehlen die zwei Angaben, die im Projekt am häufigsten Ärger machen.

Die Word-Vorlage ergänzt Abnahmekriterien je Ergebnis, Rollen mit Befugnissen, Annahmen und die Regel, ab welcher Abweichung der Auftraggeber informiert wird.

Ziele, die man prüfen kann

Gute Ziele sind nach der SMART-Regel spezifisch, messbar, anspruchsvoll, realistisch und terminiert. „Die Website soll moderner werden“ erfüllt davon nichts. „Bis 14.04.2027 ist die neue Website live, auf Handy, Tablet und Rechner bedienbar und von zwei Personen im Marketing selbst zu pflegen“ lässt sich am Ende prüfen.

Wer unterschreibt?

Mindestens der Auftraggeber und die Projektleitung. Bei internen Projekten ist der Auftraggeber meist die Geschäftsführung oder die Leitung des Bereichs, der das Ergebnis nutzt. Bei Kundenprojekten ersetzt der Projektauftrag nicht den Vertrag oder das Angebot. Er übersetzt beides in einen Auftrag, mit dem das Team arbeiten kann.

Typische Fehler

Ziele, die eigentlich Maßnahmen sind („Neues CMS einführen“ statt „Marketing pflegt die Website selbst“). Ein Budget ohne Reserve. Ein Auftraggeber ohne Namen. Und ein Steckbrief, der nach dem Kick-off in einem Ordner verschwindet, statt bei jeder größeren Änderung aktualisiert zu werden.

Ehrlich gesagt

Wann ein Steckbrief auf Papier reicht und wann nicht

Für ein einzelnes Projekt ist ein unterschriebener Steckbrief genau richtig. Wer viele Projekte nach demselben Muster startet, merkt irgendwann, dass er jedes Mal dieselben Felder abschreibt.

Die Vorlage reicht, wenn

  • wenige Projekte im Jahr starten,
  • der Steckbrief vor allem zum Abstimmen mit dem Auftraggeber dient,
  • Änderungen selten sind und eine neue Version schnell unterschrieben ist.

Eng wird es, wenn

  • viele ähnliche Projekte starten und Struktur, Meilensteine und Rollen jedes Mal neu getippt werden,
  • niemand mehr weiß, welche Fassung des Auftrags gerade gilt,
  • Statusberichte die Angaben aus dem Steckbrief noch einmal abschreiben,
  • nachvollziehbar sein soll, wann sich Status oder Zeitplan geändert haben.

Was ein Gesamtsystem wie teamspace anders macht

In teamspace beginnt ein Projekt nicht mit einem leeren Blatt. Projektvorlagen bringen Struktur, Meilensteine und Ressourcen mit, Projekttypen ihre eigene Status-Abfolge und Freigaberegel. Dokumente liegen am Projekt, und Änderungen an Status und Zeitplan hält das Projektprotokoll automatisch fest.

  • Projektvorlagen mit Struktur, Meilensteinen und Ressourcen
  • Projekttypen mit eigener Status-Abfolge und Freigaberegel
  • Projektberichte und Arbeitsaufträge mit eigenen Layouts
  • Automatisches Projektprotokoll für Status- und Zeitplanänderungen

Häufige Fragen

Was ist der Unterschied zwischen Projektsteckbrief und Projektauftrag?
Der Steckbrief ist die Kurzfassung auf einer Seite, oft schon vor der genauen Planung. Der Projektauftrag ist die verbindliche Fassung mit abgestimmten Zielen, Terminen, Budget und Rollen, die der Auftraggeber freigibt. Unsere PDF-Vorlage wird mit den zwei Unterschriften unten zum Projektauftrag, die Word-Vorlage ist die ausführliche Fassung.
Projektauftrag Vorlage: Was steht in der Word-Fassung?
Die Word-Vorlage ist für größere Projekte oder mehrere Beteiligte gedacht. Sie hat 13 Abschnitte mit Ausfüllhinweisen und Tabellen für Ergebnisse, Organisation, Risiken und Budget. Gegenüber dem Steckbrief kommen Abnahmekriterien je Ergebnis, Rollen mit Befugnissen, Annahmen und die Regel dazu, ab welcher Abweichung der Auftraggeber informiert wird.
Ist die Projektauftrag-Vorlage kostenlos?
Ja. PDF und Word laden Sie ohne Anmeldung und ohne E-Mail-Adresse herunter. Sie dürfen beide im Unternehmen nutzen, anpassen und mit eigenem Logo versehen.
Wie lang sollte ein Projektsteckbrief sein?
Eine Seite. Wer mehr Platz braucht, schreibt meist Details auf, die in den Projektplan oder den Projektstrukturplan gehören. Für große Projekte mit vielen Beteiligten nehmen Sie die Word-Vorlage zum Projektauftrag.
Was sind Nicht-Ziele?
Nicht-Ziele beschreiben, was ausdrücklich nicht zum Projekt gehört, obwohl man es erwarten könnte. Etwa: kein Onlineshop, keine englische Fassung. Sie verhindern, dass der Umfang im Lauf des Projekts unbemerkt wächst.
Wer unterschreibt den Projektauftrag?
Der Auftraggeber und die Projektleitung. Mit der Unterschrift gibt der Auftraggeber Ziele, Umfang, Termine und Budget frei, und die Projektleitung übernimmt die Verantwortung für die Umsetzung in diesem Rahmen.
Was kommt nach dem Projektauftrag?
Die Zerlegung in Arbeitspakete im Projektstrukturplan, danach der Zeitplan im Projektplan. Im laufenden Projekt berichtet die Projektleitung mit dem Projektstatusbericht. Wie das in einer Software zusammenläuft, zeigt die Seite zum Projektmanagement.
