Projektstrukturplan Vorlage für Excel und PDF

Das Projekt oben, darunter die Teilprojekte, ganz unten die Arbeitspakete mit Ergebnis, Verantwortlichen und Aufwand. In Excel vergibt die Vorlage die PSP-Codes selbst und rechnet Stunden und Kosten je Teilprojekt zusammen. Das PDF zeigt denselben Plan als Baum.

  • PSP-Code wie 1.2.3 entsteht aus der Spalte, in die Sie schreiben
  • Stunden und Kosten summieren sich je Teilprojekt und fürs ganze Projekt
  • PDF mit Strukturbaum zum Ausfüllen und ausgefülltem Beispiel

Kostenlos, ohne Anmeldung und ohne E-Mail-Adresse. Stand Oktober 2026.

Kurz erklärt

Was ist ein Projektstrukturplan?

Ein Projektstrukturplan (PSP) gliedert ein Projekt hierarchisch in Teilprojekte und Arbeitspakete, bis jede Aufgabe genau einmal benannt ist. Er beschreibt, was zu tun ist, aber nicht, wann. Die Projektleitung erstellt ihn zu Beginn, oft gemeinsam mit dem Team, als Grundlage für Zeitplan, Aufwand und Zuständigkeiten.

Übliche Ebenen
Projekt, Teilprojekte, Arbeitspakete. Bei großen Projekten kann eine vierte Ebene sinnvoll sein.
PSP-Code
Zeigt die Position im Baum: 1.2.3 ist das dritte Arbeitspaket im zweiten Teilprojekt.
In dieser Vorlage
Excel vergibt die Codes und summiert Stunden und Kosten je Teilprojekt, das PDF zeigt den Plan als Baum.

Download

Projektstrukturplan Excel: Struktur, Aufwand und Kosten in einer Datei

Nehmen Sie die Excel-Fassung, wenn Sie Stunden und Kosten planen wollen. Das PDF passt für den Workshop: Baum ausdrucken, gemeinsam füllen, danach in die Liste übertragen.

  • Projektstrukturplan (Excel)

    PSP-Code entsteht aus der Spalte der Ebene, Stunden und Kosten summieren sich je Teilprojekt. Mit Beispielblatt.

    Excel · 27 KB · 3 Blätter

    Excel
  • Projektstrukturplan als Baum und Liste (PDF, ausfüllbar)

    Seite 1 der Baum mit fünf Teilprojekten, Seite 2 die Liste. Dahinter das ausgefüllte Beispiel.

    PDF · 349 KB · 4 Seiten

    PDF

Die Excel-Dateien funktionieren auch in LibreOffice, Apple Numbers und Google Tabellen (dort über Datei, Importieren). Die PDFs lassen sich im Browser oder in jedem PDF-Programm am Bildschirm ausfüllen. Kein Blattschutz, kein Passwort: Sie können alles an Ihr Unternehmen anpassen.

Von oben nach unten

So bauen Sie Ihren Projektstrukturplan auf

  1. 1

    Projekt an die Spitze

    In die erste Zeile, Spalte 1, kommt der Name des Projekts oder sein Ergebnis, etwa „Website-Relaunch Weber GmbH“.

  2. 2

    Gliederung wählen

    Entscheiden Sie, wonach die zweite Ebene gegliedert wird: nach Phasen, nach Bestandteilen des Ergebnisses oder nach Fachbereichen. Mischformen sind erlaubt. Das Projektmanagement bekommt in jedem Fall einen eigenen Zweig.

  3. 3

    Bis zum Arbeitspaket zerlegen

    Jedes Teilprojekt so weit aufteilen, bis eine Person die Verantwortung für ein Paket übernehmen kann und dessen Ergebnis sich prüfen lässt. Schreiben Sie die Bezeichnung in die Spalte der Ebene, der Code erscheint links.

  4. 4

    Aufwand schätzen und prüfen

    Stunden und Sachkosten je Arbeitspaket eintragen, oben den Stundensatz. Dann von unten nach oben lesen: Fehlt etwas, steht etwas doppelt? Erst wenn die Struktur stimmt, kommen die Termine in den Projektplan.

Beispiel

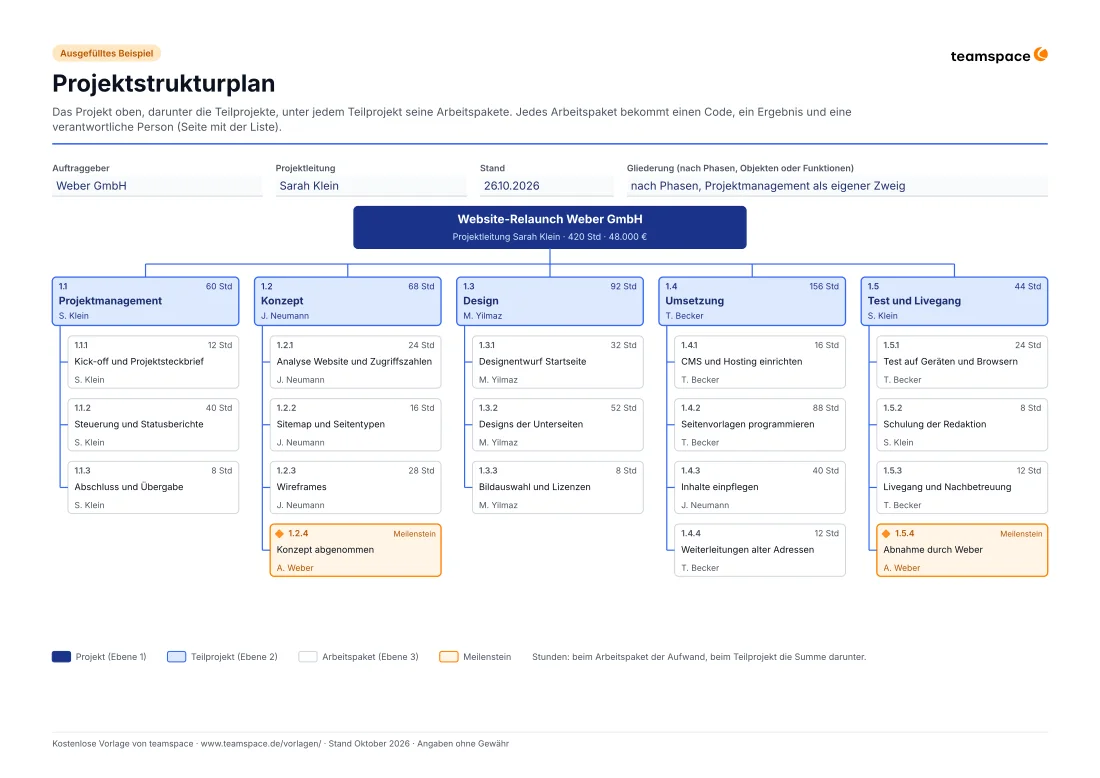

Der Website-Relaunch, zerlegt in 16 Arbeitspakete

Sarah Klein von der Agentur Müller Digital GmbH gliedert den Relaunch für die Weber GmbH nach Phasen und stellt das Projektmanagement als eigenen Zweig daneben. Bei 110 Euro Stundensatz und 1.800 Euro Sachkosten für Bildrechte und Hosting kommt sie auf 420 Stunden und 48.000 Euro. Grau hinterlegt ist, was die Datei rechnet.

PSP-CodeBezeichnungTypVerantwortlichErgebnis / LiefergegenstandAufwand (Std)Std. inkl. darunterKosten inkl. darunter
1Website-Relaunch Weber GmbHProjektS. KleinNeue Website live, alte Adressen weitergeleitet42048.000 €
1.2KonzeptTeilprojektJ. NeumannAbgestimmtes Konzept687.480 €
1.2.1Analyse Website und ZugriffszahlenArbeitspaketJ. NeumannAnalyse mit Empfehlungen24242.640 €
1.2.2Sitemap und SeitentypenArbeitspaketJ. NeumannAbgestimmte Sitemap16161.760 €
1.2.3WireframesArbeitspaketJ. NeumannWireframes für sechs Seitentypen28283.080 €
1.2.4Konzept abgenommenMeilensteinA. WeberSchriftliche Freigabe der Weber GmbH
1.3DesignTeilprojektM. YilmazFreigegebene Layouts9211.320 €
1.3.1Designentwurf StartseiteArbeitspaketM. YilmazEntwurf in zwei Varianten32323.520 €
1.3.2Designs der UnterseitenArbeitspaketM. YilmazLayouts aller Seitentypen, mobil und Desktop52525.720 €
1.3.3Bildauswahl und LizenzenArbeitspaketM. YilmazBildpaket mit Nutzungsrechten882.080 €
Auszug aus dem Beispielblatt: das Projekt, das Teilprojekt Konzept und das Teilprojekt Design mit ihren Arbeitspaketen. Stundensatz 110 €.Grau: rechnet die Excel-Datei selbst

Summen nicht doppelt zählen: Die Zeile eines Teilprojekts zeigt die Summe der Arbeitspakete darunter. Wer am Ende alle Zeilen addiert, zählt jede Stunde zweimal. Die Vorlage summiert deshalb nur die Werte, die Sie selbst eintragen.

Grundwissen

Was zu einem Projektstrukturplan gehört

Der Projektstrukturplan ist das Inhaltsverzeichnis Ihres Projekts. Wenn er stimmt, werden Zeitplan, Budget und Zuständigkeiten deutlich einfacher.

Zuletzt aktualisiert:

Vom Projekt zum Arbeitspaket

Der Projektstrukturplan zerlegt ein Projekt von oben nach unten: das Projekt an der Spitze, darunter die Teilprojekte, ganz unten die Arbeitspakete, für die jeweils eine Person geradesteht. Termine stehen darin bewusst nicht, sie gehören in den Projektplan.

Im Englischen heißt er Work Breakdown Structure (WBS). Dargestellt wird er als Baum wie ein Organigramm oder als eingerückte Liste mit Codes.

Phasen, Objekte oder Funktionen?

Die zweite Ebene lässt sich unterschiedlich gliedern. Phasenorientiert folgen die Teilprojekte dem Ablauf, etwa Konzept, Design, Umsetzung und Test. Objektorientiert folgen sie den Bestandteilen des Ergebnisses, etwa Startseite, Shop und Schnittstellen. Funktionsorientiert folgen sie Fachbereichen oder Gewerken.

Das Projektmanagementhandbuch des Landes Berlin nennt außerdem die Gliederung nach Zielen oder Prozessen und hält Mischformen ausdrücklich für denkbar. Im Beispiel oben ist der Plan nach Phasen gegliedert, das Projektmanagement steht als eigener Zweig daneben.

Was ein Arbeitspaket ausmacht

Das Arbeitspaket ist die unterste Ebene des PSP. Es braucht eine eindeutige Bezeichnung, einen Code, eine Beschreibung der Aufgabe und ein erwartetes Ergebnis. Später kommen eine verantwortliche Person, Start und Ende, Vorgänger und Nachfolger sowie der geschätzte Aufwand dazu.

Eine brauchbare Faustregel: Ein Arbeitspaket ist klein genug, wenn eine Person dafür geradestehen kann und am Ende klar ist, ob es fertig ist.

Vollständig und ohne Doppelungen

Ein Element auf einer höheren Ebene umfasst die Elemente darunter immer vollständig. Was im Projekt getan werden muss, steht also genau einmal im Plan, nicht zweimal und nicht gar nicht. Genau darauf beruhen die Summen in der Vorlage: Die Stunden eines Teilprojekts sind die Summe seiner Arbeitspakete.

Wie der PSP-Code funktioniert

Jedes Element bekommt einen Code, der seine Position im Baum zeigt. Das Projekt hat die 1, das zweite Teilprojekt die 1.2, dessen drittes Arbeitspaket die 1.2.3. Mit dem Code lässt sich jedes Paket eindeutig ansprechen, im Projektplan, im Statusbericht und bei der Zeiterfassung. In der Excel-Vorlage entsteht der Code aus der Spalte, in die Sie die Bezeichnung schreiben.

Typische Fehler

Zu viele Ebenen: Ab der vierten verliert der Plan meist seine Übersicht. Termine im PSP: Sie gehören in den Projektplan. Das Projektmanagement vergessen: Abstimmungen, Statusberichte und Abschluss kosten Zeit und brauchen ein eigenes Paket. Und Arbeitspakete ohne Ergebnis, die nur eine Tätigkeit beschreiben, etwa „Abstimmung“ statt „Sitemap abgestimmt“.

Ehrlich gesagt

Wann die Tabelle reicht und wann nicht

Für die Planung am Projektanfang ist eine gute Tabelle oft genau richtig. Eng wird es, wenn der PSP im laufenden Projekt mitarbeiten soll.

Die Vorlage reicht, wenn

  • die Struktur einmal sauber aufgeschrieben und abgestimmt werden soll,
  • eine Person den Plan pflegt,
  • Aufwand und Kosten als Schätzung genügen und niemand Ist-Stunden dagegenstellen muss.

Eng wird es, wenn

  • Mitarbeitende ihre Stunden auf Arbeitspakete buchen sollen und jemand das von Hand zusammenträgt,
  • der Plan im Projekt wächst und die Excel-Fassung nicht mehr zu dem passt, was tatsächlich gebaut wird,
  • ähnliche Projekte immer wieder mit derselben Struktur starten und jedes Mal kopiert wird,
  • der Auftraggeber wissen will, wie viel vom Budget eines Teilprojekts schon verbraucht ist.

Was ein Gesamtsystem wie teamspace anders macht

In teamspace ist der Projektstrukturplan das Projekt selbst: Hauptprojekt, Teilprojekte und Arbeitspakete, dazu Phasen und Meilensteine. Mitarbeitende buchen ihre Zeiten direkt auf das Arbeitspaket, und der Soll-Ist-Vergleich zeigt tagesaktuell, wo das Budget steht. Eine bestehende Projektstruktur lässt sich aus Excel importieren und nach Excel exportieren.

  • Struktur aus Hauptprojekt, Teilprojekt und Arbeitspaket, Teilprojekte beliebig tief
  • Zeiten werden direkt auf das Arbeitspaket gebucht
  • Projektvorlagen bringen Struktur und Meilensteine für das nächste Projekt mit
  • Projektstruktur aus Excel importieren und nach Excel exportieren

Häufige Fragen

Wie erstelle ich einen Projektstrukturplan in Excel?
Schreiben Sie das Projekt in die oberste Zeile, darunter die Teilprojekte und unter jedes Teilprojekt seine Arbeitspakete. In unserer Vorlage steht jede Ebene in einer eigenen Spalte. Daraus berechnet die Datei Ebene und PSP-Code und summiert Stunden und Kosten je Teilprojekt.
Was bedeutet PSP im Projektmanagement?
PSP ist die Abkürzung für Projektstrukturplan, auf Englisch Work Breakdown Structure (WBS). Gemeint ist die Gliederung eines Projekts in Teilprojekte und Arbeitspakete. Der PSP-Code ist die Nummer, die jedem Element seine Position im Baum gibt, etwa 1.2.3. Unsere PSP-Vorlage vergibt diesen Code in Excel selbst.
Ist die PSP-Vorlage kostenlos?
Ja. Excel und PDF laden Sie ohne Anmeldung und ohne E-Mail-Adresse herunter und dürfen sie im Unternehmen nutzen und anpassen.
Wie viele Ebenen sollte ein Projektstrukturplan haben?
Meist drei: Projekt, Teilprojekte, Arbeitspakete. Bei großen Projekten kann eine vierte Ebene sinnvoll sein. Mehr Ebenen machen den Plan schnell unübersichtlich. Die Excel-Vorlage erlaubt vier.
Gehören Meilensteine in den Projektstrukturplan?
Darüber wird gestritten. Streng genommen sind Meilensteine Termine und gehören in den Projektplan. Viele Teams nehmen wichtige Freigaben trotzdem in den PSP auf, weil dann klar ist, welches Teilprojekt mit welcher Entscheidung endet. Die Vorlage lässt beides zu: Meilensteine haben keinen Aufwand und zählen in den Summen nicht mit.
Was ist der Unterschied zwischen Projektstrukturplan und Projektplan?
Der Projektstrukturplan sagt, was zu tun ist. Der Projektplan sagt, wann und von wem. Üblich ist, zuerst die Struktur zu erstellen und dann die Arbeitspakete mit ihren Codes in den Projektplan zu übernehmen.
Welche Software eignet sich für Projektstrukturpläne?
Für den Anfang reicht die Excel-Vorlage. Sollen Zeiten auf die Arbeitspakete gebucht und gegen den Plan gestellt werden, lohnt sich eine Projektsoftware. Wie das in teamspace aussieht, zeigt die Seite zum Projektmanagement.
