Pflichtenheft Vorlage: vom Lastenheft zur Umsetzung

Im Pflichtenheft beschreibt der Auftragnehmer, wie und womit er die Anforderungen aus dem Lastenheft umsetzt. Die Word-Vorlage führt durch alle Kapitel bis zum Änderungsverfahren, die Excel-Liste rechnet Aufwand und Fortschritt.

  • Word mit 14 Kapiteln, Ausfüllhinweisen und Beispielsätzen
  • Umsetzungsliste in Excel: Aufwand in Stunden, Personentagen und Euro
  • Jede Lösung verweist auf ihre Lastenheft-ID und ihren Testfall

Kostenlos, ohne Anmeldung und ohne E-Mail-Adresse. Stand Oktober 2026. Alle 3 Dateien ansehen

Kurz erklärt

Was ist ein Pflichtenheft?

Ein Pflichtenheft beschreibt aus Sicht des Auftragnehmers, wie und womit er die Anforderungen aus dem Lastenheft umsetzt: mit Lösungskonzept, Testfällen, Projektplan und Aufwand. Nach der Freigabe durch den Auftraggeber ist es die gemeinsame Grundlage für Umsetzung, Test und Abnahme.

Wer schreibt es
Der Auftragnehmer. Der Auftraggeber prüft es und gibt es frei.
Unterschied zum Lastenheft
Das Lastenheft sagt, was gebraucht wird und wofür. Das Pflichtenheft sagt, wie und womit es umgesetzt wird.
In dieser Vorlage
Word mit 14 Kapiteln und Ausfüllhinweisen, Umsetzungsliste mit Aufwand in Excel, Kurzfassung als PDF auf zwei Seiten

Download

Ein Pflichtenheft, eine Liste, eine Kurzfassung

Das Word-Dokument ist das Pflichtenheft, das Auftraggeber und Auftragnehmer unterschreiben. Die Excel-Liste dient erst der Kalkulation und später als Fortschrittsliste im Projekt. Das PDF fasst Lösung, Abweichungen, Projektplan und Umsetzung auf zwei Seiten zusammen.

  • Pflichtenheft (Word)

    14 Kapitel mit Ausfüllhinweisen und Beispielsätzen, Tabellen für Funktionen, Testfälle, Projektplan und Change Requests.

    Word · 18 KB

    Word
  • Umsetzungsliste (Excel)

    Aufwand in Stunden und Personentagen, Beträge, Auswertung nach Status und Art. Mit Beispielblatt.

    Excel · 24 KB · 3 Blätter

    Excel
  • Pflichtenheft Kurzfassung (PDF, ausfüllbar)

    Zwei Seiten: Lösung, Abweichungen, Projektplan und Umsetzung je Anforderung. Mit Beispiel.

    PDF · 225 KB · 4 Seiten

    PDF

Die Excel-Dateien funktionieren auch in LibreOffice, Apple Numbers und Google Tabellen (dort über Datei, Importieren). Die Word-Dateien öffnen auch LibreOffice und Google Docs. Die PDFs lassen sich im Browser oder in jedem PDF-Programm am Bildschirm ausfüllen. Kein Blattschutz, kein Passwort: Sie können alles an Ihr Unternehmen anpassen.

Grundwissen

Was ein Pflichtenheft leisten muss

Ein gutes Pflichtenheft ist mehr als ein umformuliertes Lastenheft. Es legt fest, was geliefert wird, wie es geprüft wird und was passiert, wenn sich etwas ändert.

Zuletzt aktualisiert:

Was ins Pflichtenheft gehört

Im Pflichtenheft antwortet der Auftragnehmer auf das Lastenheft. Zu jeder Anforderung steht dort, wie er sie umsetzt, mit welchem Aufwand und an welchem Testfall sich zeigt, ob sie erfüllt ist. Dazu kommen das Lösungskonzept, der Projektplan und das Verfahren für spätere Änderungen.

Nach der Freigabe durch den Auftraggeber ist es die gemeinsame Grundlage für Umsetzung, Test und Abnahme. Im Projektmanagement werden aus seinen Zeilen Arbeitspakete, Termine und Budgets.

Wer schreibt was?

Das Lastenheft schreibt der Auftraggeber, das Pflichtenheft der Auftragnehmer. Nicht jeder verwendet die Begriffe gleich: Manche Verträge nennen auch die Anforderungen des Auftraggebers „Pflichtenheft“. Maßgeblich ist, was im Vertrag als Leistungsbeschreibung vereinbart ist. Schreiben Sie deshalb in beide Dokumente, auf welche Version sie sich beziehen.

Warum das Pflichtenheft vor Streit schützt

Beim Werkvertrag ist ein Werk frei von Sachmängeln, wenn es die vereinbarte Beschaffenheit hat (§ 633 Abs. 2 BGB). Das Pflichtenheft macht diese Beschaffenheit konkret. Die Testfälle legen fest, woran man sie erkennt. Bei der Abnahme wird dann nicht über Erwartungen gestritten, sondern eine Liste abgearbeitet. Wie Sie das festhalten, zeigt die Vorlage Abnahmeprotokoll.

Änderungen nach der Freigabe

Kein Projekt kommt ohne Änderungen aus. Entscheidend ist, dass jede Änderung denselben Weg nimmt: schriftlicher Wunsch, Bewertung von Aufwand, Kosten und Terminen, schriftliche Freigabe, neue Version des Pflichtenhefts. In der Excel-Liste bekommt jede freigegebene Änderung eine eigene Zeile mit ihrer CR-Nummer. So bleibt sichtbar, woher Mehraufwand kommt.

Annahmen gehören hinein

Jede Aufwandsschätzung beruht auf Annahmen: dass die Altdaten sauber sind, dass Fachleute für Tests Zeit haben, dass eine Schnittstelle dokumentiert ist. Schreiben Sie diese Annahmen ausdrücklich auf, zusammen mit der Mitwirkung, die Sie vom Auftraggeber erwarten. Stellt sich eine Annahme als falsch heraus, ist klar, warum der Aufwand steigt.

Typische Fehler

  • Das Lastenheft wird umformuliert, aber keine Lösung beschrieben.
  • Aufwand ohne Projektleitung, Tests und Schulung. Genau diese Posten fehlen später im Budget.
  • Keine Testfälle. Dann ist die Abnahme Verhandlungssache.
  • Abweichungen vom Lastenheft verstecken sich im Text, statt gesammelt am Anfang zu stehen.

In vier Schritten

So entsteht ein Pflichtenheft

  1. 1

    Lastenheft lesen und Fragen klären

    Jede Anforderung durchgehen und offene Punkte sammeln. Lieber in einem Workshop mit dem Auftraggeber klären als im Pflichtenheft raten.

  2. 2

    Lösung je Anforderung beschreiben

    In der Excel-Liste je Lastenheft-ID die Umsetzung, die Art (Standard, Konfiguration, Entwicklung) und den Aufwand eintragen. Leistungen ohne eigene Anforderung, etwa Projektleitung und Tests, bekommen „allg.“ als ID.

  3. 3

    Testfälle und Plan ergänzen

    Zu jeder Muss-Anforderung mindestens ein Testfall mit erwartetem Ergebnis. Dazu Phasen, Termine und die Mitwirkung des Auftraggebers.

  4. 4

    Abweichungen offenlegen und freigeben lassen

    Was anders umgesetzt wird als gewünscht, steht gesammelt in Kapitel 1. Mit beiden Unterschriften wird das Pflichtenheft verbindlich, und die Umsetzung kann beginnen.

Beispiel

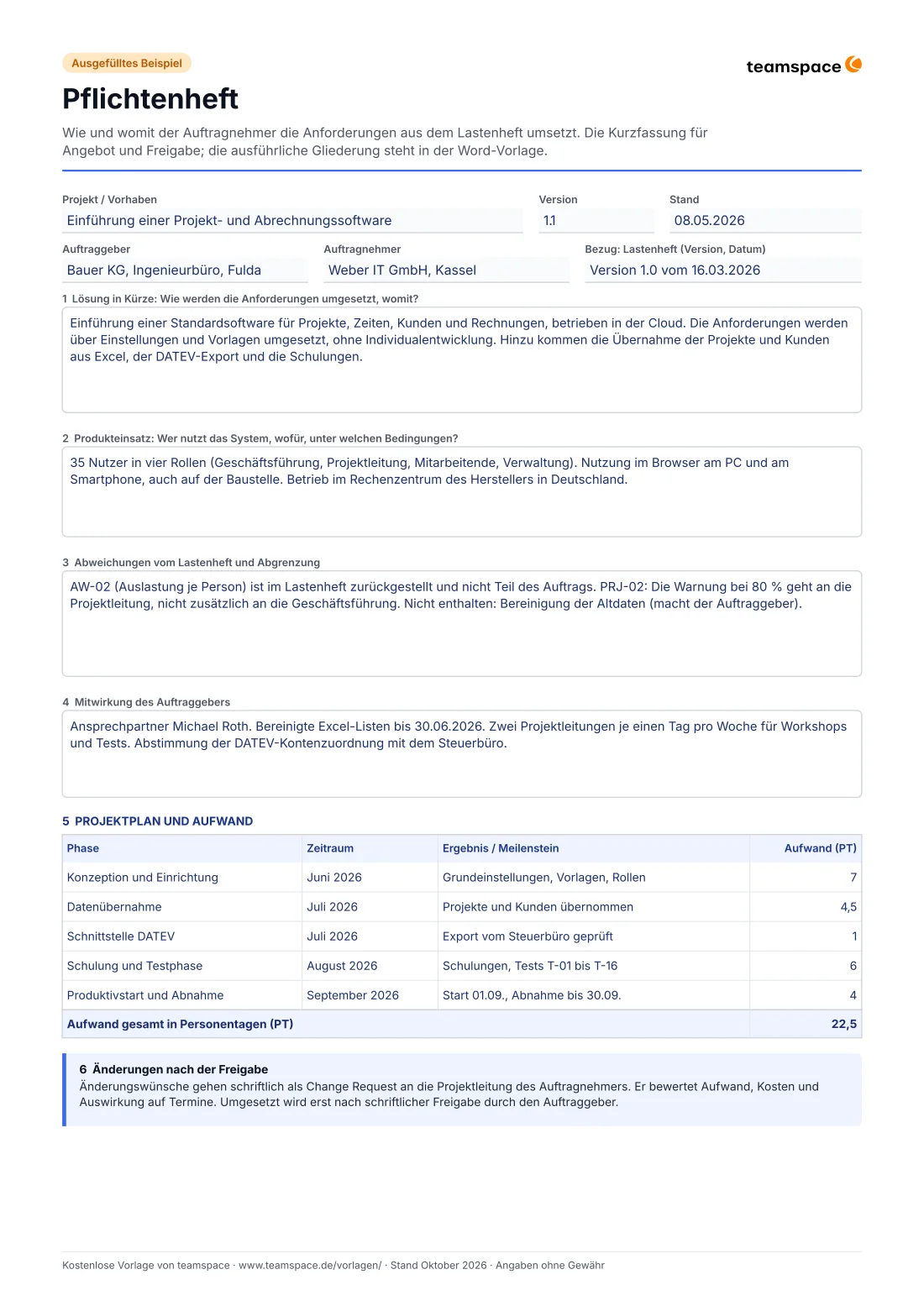

Pflichtenheft Muster: wie die Weber IT GmbH das Lastenheft der Bauer KG umsetzt

Die Weber IT GmbH führt bei der Bauer KG eine Projekt- und Abrechnungssoftware ein. Im Pflichtenheft steht zu jeder Anforderung aus dem Lastenheft, wie sie umgesetzt wird und mit welchem Testfall sie geprüft wird. Der Auszug zeigt die Liste Mitte Juli 2026, mitten in der Einführung: 180 Stunden insgesamt, ein Teil schon getestet, ein Teil noch offen.

LH-IDLösung / UmsetzungArtAufwand (Std.)Aufwand (PT)BetragTestfallStatus
PRJ-01Projektvorlage „HOAI-Projekt“ mit einem Teilprojekt je LeistungsphaseKonfiguration8,001,00960,00 €T-01getestet
ZE-03Freigabe je Projekt durch die Projektleitung, Erinnerung zum MonatsendeKonfiguration6,000,75720,00 €T-06in Arbeit
AB-01Rechnungsvorlagen für Abschlag und Schluss mit Abzug der Abschläge, im Briefpapier der Bauer KGKonfiguration16,002,001.920,00 €T-07in Arbeit
AB-04DATEV-Export einrichten, Kontenzuordnung mit dem Steuerbüro abstimmenKonfiguration8,001,00960,00 €T-10offen
AW-02Im Lastenheft zurückgestellt, nicht Teil dieses AuftragsStandard0,000,000,00 €verschoben
EF-01Übernahme per Importvorlage, zwei Probeläufe, Stichprobe mit der VerwaltungDatenübernahme24,003,002.880,00 €T-16in Arbeit
Auszug aus der Umsetzungsliste der Weber IT GmbH, Stand 15.07.2026. Personentage und Beträge (120 € je Stunde) rechnet die Excel-Datei.Grau: rechnet die Excel-Datei selbst

AW-02 steht trotzdem in der Liste: Die Anforderung ist im Lastenheft zurückgestellt und gehört nicht zum Auftrag. Sie bleibt mit Status „verschoben“ und null Stunden stehen. So fragt später niemand, ob sie vergessen wurde.

Ehrlich gesagt

Wann die Umsetzungsliste in Excel reicht

Für ein einzelnes Kundenprojekt ist die Liste ein gutes Werkzeug. Als IT-Dienstleister mit mehreren Einführungen gleichzeitig stoßen Sie damit schnell an Grenzen.

Die Vorlage reicht, wenn

  • ein Projekt mit klar umrissenem Umfang umgesetzt wird,
  • eine Person die Liste pflegt und den Status nachhält,
  • Aufwand nur geschätzt und nicht laufend mit Ist-Zeiten verglichen wird.

Eng wird es, wenn

  • geschätzter Aufwand und tatsächlich gebuchte Stunden nebeneinander stehen sollen,
  • mehrere Kundenprojekte laufen, jedes mit eigener Liste in eigener Datei,
  • Change Requests als Nachtrag abgerechnet werden sollen,
  • Statusberichte jede Woche von Hand aus Listen zusammengestellt werden.

Was ein Gesamtsystem wie teamspace anders macht

In teamspace legen Sie die Umsetzung als Projekt mit Arbeitspaketen, Budget und Verantwortlichen an; die Projektstruktur lässt sich dafür auch aus Excel übernehmen. Gebuchte Zeiten laufen gegen den Plan, Projektberichte entstehen mit eigenen Layouts, und das automatische Projektprotokoll hält Status- und Terminänderungen fest.

  • Arbeitspakete mit Budget, Verantwortlichen und gebuchten Zeiten
  • Projektstruktur aus Excel importieren
  • Projektberichte mit eigenen Layouts
  • Automatisches Projektprotokoll für Status- und Terminänderungen

Häufige Fragen

Wer schreibt das Pflichtenheft?
Der Auftragnehmer, also der Anbieter oder Dienstleister, der die Leistung erbringt. Er beschreibt, wie er die Anforderungen aus dem Lastenheft umsetzt. Der Auftraggeber prüft es und gibt es frei.
Was ist der Unterschied zwischen Lastenheft und Pflichtenheft?
Das Lastenheft sagt, was gebraucht wird und wofür. Das Pflichtenheft sagt, wie und womit es umgesetzt wird. Beide hängen über die IDs der Anforderungen zusammen. Eine Vorlage für das Lastenheft finden Sie unter Lastenheft Vorlage.
Was passiert, wenn das Pflichtenheft vom Lastenheft abweicht?
Abweichungen sind normal, sie müssen nur offen auf dem Tisch liegen. Sammeln Sie sie in einer eigenen Tabelle am Anfang, mit Begründung. Mit seiner Freigabe akzeptiert der Auftraggeber sie, und die Abweichung ist geklärt, bevor gearbeitet wird.
Wie schätze ich den Aufwand im Pflichtenheft?
Je Anforderung einzeln, in Stunden, und zusammengezählt in der Excel-Liste. Vergessen Sie Projektleitung, Tests, Datenübernahme und Schulung nicht, und schreiben Sie die Annahmen dazu. Die Liste rechnet Stunden in Personentage um und, wenn Sie einen Stundensatz eintragen, in Euro.
Muss der Auftraggeber das Pflichtenheft unterschreiben?
Vorgeschrieben ist das nicht, aber dringend zu empfehlen. Erst mit der Freigabe ist klar, dass beide dasselbe Ergebnis meinen. Danach gehen Änderungen den Weg über einen Change Request.
Ist die Pflichtenheft-Vorlage kostenlos?
Ja. Word, Excel und PDF laden Sie ohne Anmeldung herunter und dürfen sie für Ihre Projekte anpassen, auch für Kundenprojekte.

Nächster Schritt

Aus der Umsetzungsliste ein Projekt machen?

Wir zeigen Ihnen im Erstgespräch, wie Arbeitspakete, Budgets, Zeiten und Projektberichte in teamspace zusammenhängen. Und sagen Ihnen ehrlich, ob das für Ihre Projekte passt.
