Abnahmeprotokoll Vorlage für Projekte und Dienstleistungen

Mit der Abnahme erkennt der Auftraggeber ein Werk als im Wesentlichen vertragsgemäß an. Ab dann wird die Vergütung fällig, und bekannte Mängel müssen vorbehalten sein. Die Vorlage hält beides sauber fest, für Softwareeinführungen, Websites und andere Projekte nach Werkvertrag.

  • PDF zum Ausfüllen am Bildschirm, mit Kästchen für das Ergebnis
  • Mängelliste in Excel mit Fristen und eingetragenem Stichtag
  • Hinweise zu § 640 BGB: Vorbehalt, Fristablauf, unwesentliche Mängel

Kostenlos, ohne Anmeldung und ohne E-Mail-Adresse. Stand Oktober 2026. Alle 3 Dateien ansehen

Kurz erklärt

Was ist ein Abnahmeprotokoll?

Ein Abnahmeprotokoll dokumentiert bei einem Werkvertrag, ob der Auftraggeber eine Leistung als im Wesentlichen vertragsgemäß anerkennt, und wenn nicht, warum. Es hält fest, was geprüft wurde, welche Mängel bestehen und welche Rechte vorbehalten bleiben. Unterschrieben wird es von je einer Person für Auftraggeber und Auftragnehmer.

Rechtsgrundlage
Abnahme nach § 640 BGB. Eine bestimmte Form schreibt das BGB nicht vor.
Bekannte Mängel
Bei der Abnahme vorbehalten. Sonst entfallen Nacherfüllung, Selbstvornahme, Rücktritt und Minderung wegen dieser Mängel (§ 640 Abs. 3 BGB).
In dieser Vorlage
PDF zum Ankreuzen und Unterschreiben, Word zum Anpassen, Mängelliste in Excel mit Fristen

Download

Protokoll auf einer Seite, Mängel auf der zweiten

Das PDF ist für den Abnahmetermin gedacht: ausfüllen, ankreuzen, unterschreiben. Die Word-Fassung passen Sie an Ihre Verträge an. Mit der Excel-Liste verfolgen Sie die Mängel danach bis zur Beseitigung.

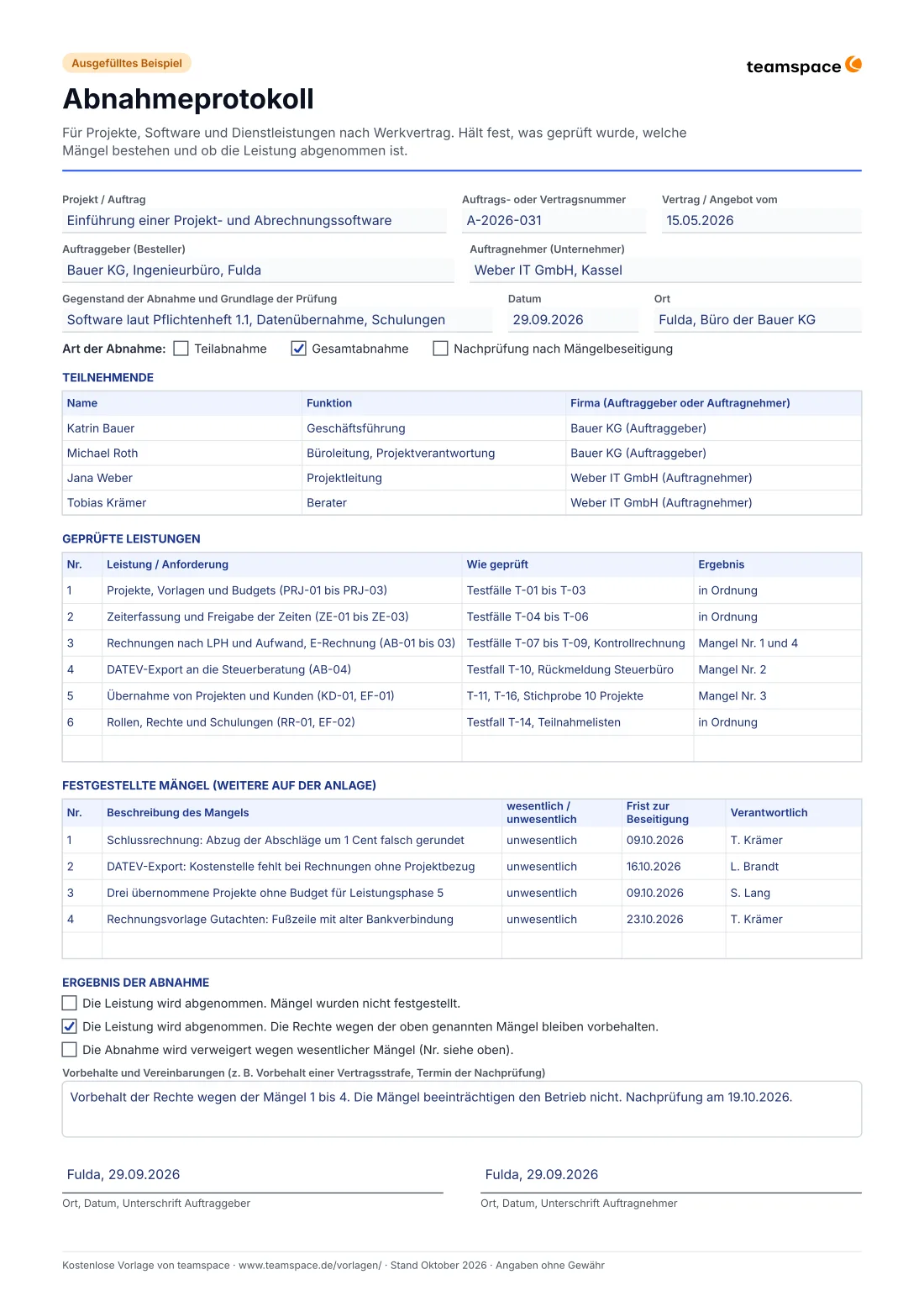

  • Abnahmeprotokoll (PDF, ausfüllbar)

    Protokoll auf einer Seite mit Ankreuzfeldern, dazu eine Mängelliste als Anlage. Mit ausgefülltem Beispiel.

    PDF · 280 KB · 4 Seiten

    PDF
  • Abnahmeprotokoll (Word)

    Zum Anpassen an Ihre Verträge, mit anklickbaren Kästchen und Hinweisen zu § 640 BGB.

    Word · 14 KB

    Word
  • Mängelliste (Excel)

    Fristen im Blick über ein Stichtagsdatum: offen, überfällig, zur Prüfung, erledigt. Mit Beispielblatt.

    Excel · 23 KB · 3 Blätter

    Excel

Die Excel-Dateien funktionieren auch in LibreOffice, Apple Numbers und Google Tabellen (dort über Datei, Importieren). Die Word-Dateien öffnen auch LibreOffice und Google Docs. Die PDFs lassen sich im Browser oder in jedem PDF-Programm am Bildschirm ausfüllen. Kein Blattschutz, kein Passwort: Sie können alles an Ihr Unternehmen anpassen.

Ablauf

So läuft eine Abnahme ab

  1. 1

    Vorbereiten

    Die Grundlage der Prüfung festlegen: Vertrag, Pflichtenheft oder Leistungsbeschreibung mit ihren Testfällen. Einen Termin vereinbaren und klären, wer für beide Seiten unterschreiben darf.

  2. 2

    Leistungen prüfen

    Die vereinbarten Leistungen der Reihe nach durchgehen und je Punkt das Ergebnis notieren: in Ordnung oder Mangel mit Nummer.

  3. 3

    Mängel festhalten und einstufen

    Jeden Mangel so beschreiben, dass ihn jemand ohne Rückfrage nachvollziehen kann. Dazu die Einstufung, eine Frist und wer ihn beseitigt.

  4. 4

    Ergebnis erklären und unterschreiben

    Abgenommen, abgenommen mit Vorbehalt der Rechte wegen der bekannten Mängel oder verweigert. Ist eine Vertragsstrafe vereinbart, gehört ihr Vorbehalt ins Protokoll.

  5. 5

    Mängel nachverfolgen

    Die Mängel in die Excel-Liste übernehmen und zur Nachprüfung den Stichtag setzen. Was beseitigt ist, bestätigt der Auftraggeber mit seinem Kürzel.

Grundwissen

Was die Abnahme rechtlich bedeutet

Die Abnahme ist der wichtigste Termin eines Werkvertrags. Was dabei unterschrieben wird, entscheidet über Geld, Beweislast und Mängelrechte.

Zuletzt aktualisiert:

Was im Abnahmeprotokoll steht

Im Abnahmeprotokoll steht, welche Leistungen auf welcher Grundlage geprüft wurden, welche Mängel aufgefallen sind, wie sie eingestuft werden und wie die Abnahme ausgeht: abgenommen, abgenommen mit Vorbehalt oder verweigert. Eine bestimmte Form schreibt das BGB nicht vor. Ein unterschriebenes Protokoll ist trotzdem der sicherste Nachweis, wann und mit welchem Ergebnis abgenommen wurde.

Gilt das auch für Dienstleistungen?

Nur wenn ein Ergebnis geschuldet ist. Gegenstand eines Werkvertrags kann auch ein durch Arbeit oder Dienstleistung herbeizuführender Erfolg sein (§ 631 Abs. 2 BGB), etwa eine eingerichtete Software, eine Website oder ein Gutachten. Beim Dienstvertrag (§ 611 BGB) schuldet man die Tätigkeit, nicht den Erfolg. Dort gibt es keine Abnahme nach § 640 BGB. Welche Vertragsart vorliegt, ergibt sich aus dem Vertrag und dem, was tatsächlich vereinbart ist.

Was die Abnahme bewirkt

  • Vergütung: Sie ist bei der Abnahme zu entrichten. Bei Teilabnahmen mit eigener Vergütung je Teil wird jeder Teil mit seiner Abnahme fällig (§ 641 Abs. 1 BGB).
  • Gefahr: Bis zur Abnahme trägt der Auftragnehmer die Gefahr (§ 644 Abs. 1 BGB).
  • Beweislast: Bis zur Abnahme muss der Auftragnehmer beweisen, dass er vertragsgemäß geleistet hat (§ 632a Abs. 1 Satz 3 BGB). Danach muss in der Regel der Auftraggeber zeigen, dass die Leistung nicht stimmt (§ 363 BGB).
  • Verjährung: Bei Bauwerken und bei Werken, die in der Herstellung, Wartung oder Veränderung einer Sache bestehen, beginnt mit der Abnahme die Verjährung der Mängelansprüche (§ 634a Abs. 1 Nr. 1 und 2, Abs. 2 BGB). Für andere Werke, etwa viele Software- und Beratungsleistungen, gilt die regelmäßige Verjährung nach §§ 195, 199 BGB, die nicht an die Abnahme anknüpft.

Bekannte Mängel immer vorbehalten

Wer ein Werk abnimmt, obwohl er einen Mangel kennt, behält seine Rechte auf Nacherfüllung, Selbstvornahme, Rücktritt und Minderung wegen dieses Mangels nur, wenn er sie sich bei der Abnahme vorbehält (§ 640 Abs. 3 BGB). Deshalb gehört jeder bekannte Mangel ins Protokoll. Dasselbe gilt für eine vereinbarte Vertragsstrafe: Sie kann nach der Abnahme nur verlangt werden, wenn sie bei der Abnahme vorbehalten wurde (§ 341 Abs. 3 BGB).

Kleine Mängel und Abnahme durch Schweigen

Wegen unwesentlicher Mängel kann die Abnahme nicht verweigert werden (§ 640 Abs. 1 Satz 2 BGB). Sie kommen mit Frist in die Mängelliste.

Setzt der Auftragnehmer nach Fertigstellung eine angemessene Frist zur Abnahme und verweigert der Auftraggeber sie nicht innerhalb dieser Frist unter Angabe mindestens eines Mangels, gilt das Werk als abgenommen (§ 640 Abs. 2 BGB). Ist der Auftraggeber Verbraucher, gilt das nur, wenn er mit der Aufforderung in Textform auf diese Folge hingewiesen wurde.

Beispiel

Abnahmeprotokoll Muster: die Abnahme bei der Bauer KG

Die Weber IT GmbH hat bei der Bauer KG eine Projekt- und Abrechnungssoftware eingeführt. Am 29. September 2026 prüfen beide Seiten die Leistungen anhand der Testfälle aus dem Pflichtenheft. Vier kleine Mängel kommen ins Protokoll, die Bauer KG nimmt ab und behält sich ihre Rechte wegen dieser Mängel vor. Die Tabelle zeigt die Mängelliste drei Wochen später.

Nr.MangelEinstufungFristVerantwortlichErledigt amStatusTage über Frist
1Schlussrechnung: Abzug der Abschläge um 1 Cent falsch gerundetunwesentlich09.10.2026T. Krämer07.10.2026erledigt
2DATEV-Export: Kostenstelle fehlt bei Rechnungen ohne Projektbezugunwesentlich16.10.2026L. Brandtüberfällig3
3Drei übernommene Projekte ohne Budget für Leistungsphase 5unwesentlich09.10.2026S. Lang05.10.2026erledigt
4Rechnungsvorlage Gutachten: Fußzeile mit alter Bankverbindungunwesentlich23.10.2026T. Krämer16.10.2026zur Prüfung
Mängelliste der Bauer KG zum Stichtag 19.10.2026. Status und Tage über Frist rechnet die Excel-Datei.Grau: rechnet die Excel-Datei selbst

Warum „zur Prüfung“? Mangel 4 ist laut Weber IT beseitigt, die Bauer KG hat das aber noch nicht bestätigt. Erst mit ihrer Bestätigung gilt der Punkt als erledigt. Mangel 2 ist seit drei Tagen über der Frist und steht deshalb rot in der Liste.

Ehrlich gesagt

Wann ein Protokoll auf Papier reicht

Für einzelne Abnahmen ist ein sauber ausgefülltes Protokoll völlig ausreichend. Schwierig wird es, wenn viele Projekte gleichzeitig laufen und Mängel, Freigaben und Dokumente an verschiedenen Stellen liegen.

Die Vorlage reicht, wenn

  • einzelne Projekte abgenommen werden und das Protokoll danach in den Projektordner wandert,
  • die Mängel überschaubar sind und eine Person sie nachhält,
  • beide Seiten sich zur Abnahme an einen Tisch setzen.

Eng wird es, wenn

  • im Jahr viele Abnahmen anstehen und niemand mehr weiß, welche Mängel noch offen sind,
  • Teilabnahmen mit Abschlagsrechnungen zusammenhängen,
  • Mängel als Aufgaben an verschiedene Personen gehen und Fristen überwacht werden sollen,
  • Protokolle, Testergebnisse und Freigaben eines Projekts an einem Ort liegen sollen.

Was ein Gesamtsystem wie teamspace anders macht

In teamspace liegen Protokolle, Testergebnisse und Dateien direkt am Projekt. Auf dem Board gibt es eine eigene Spalte „Zur Abnahme“. In der Edition enterprise kennt das Qualitätsmanagement Abnahmen als eigenen Belegtyp mit Prüf- und Freigabe-Workflow.

  • Dokumente und Dateien am Projekt oder Vorgang
  • Board mit eigener Spalte „Zur Abnahme“
  • Abnahme als QM-Beleg mit Freigabe-Workflow (Edition enterprise)
  • Automatisches Projektprotokoll für Status- und Terminänderungen

Häufige Fragen

Ist ein Abnahmeprotokoll Pflicht?
Das BGB schreibt für die Abnahme keine Form vor. Viele Verträge verlangen aber eine schriftliche oder förmliche Abnahme. Unabhängig davon ist ein unterschriebenes Protokoll der beste Nachweis, wann abgenommen wurde und welche Mängel vorbehalten sind.
Kann ich die Abnahme wegen kleiner Mängel verweigern?
Nein. Wegen unwesentlicher Mängel kann die Abnahme nicht verweigert werden (§ 640 Abs. 1 Satz 2 BGB). Nehmen Sie solche Mängel mit Frist ins Protokoll auf und behalten Sie sich Ihre Rechte deswegen vor.
Was bedeutet Abnahme unter Vorbehalt?
Der Auftraggeber nimmt ab, behält sich aber seine Rechte wegen der bekannten Mängel vor. Ohne diesen Vorbehalt verliert er bei bekannten Mängeln die Ansprüche auf Nacherfüllung, Selbstvornahme, Rücktritt und Minderung (§ 640 Abs. 3 BGB). In der Vorlage ist das das zweite Kästchen beim Ergebnis.
Was passiert, wenn der Auftraggeber sich nicht zur Abnahme meldet?
Setzt der Auftragnehmer nach Fertigstellung eine angemessene Frist und verweigert der Auftraggeber die Abnahme nicht innerhalb dieser Frist unter Angabe mindestens eines Mangels, gilt das Werk als abgenommen (§ 640 Abs. 2 BGB). Bei Verbrauchern braucht es zusätzlich einen Hinweis auf diese Folge in Textform.
Gibt es bei Software überhaupt eine Abnahme?
Wenn die Leistung als Werkvertrag vereinbart ist, ja, etwa bei Einrichtung, Anpassung, Entwicklung oder Datenübernahme. Standardsoftware selbst wird meist gekauft oder gemietet. Dafür gibt es keine Abnahme nach § 640 BGB, der Vertrag kann aber eine eigene Abnahme vorsehen. Was gilt, steht in Ihrem Vertrag. Notieren Sie im Abnahmeprotokoll Software-Version und Prüfumgebung, dann ist später klar, welcher Stand abgenommen wurde.
Wer unterschreibt das Abnahmeprotokoll?
Je eine Person für Auftraggeber und Auftragnehmer, die für ihr Unternehmen handeln darf, etwa Geschäftsführung oder eine bevollmächtigte Projektleitung. Klären Sie das vor dem Termin, sonst ist die Unterschrift im Zweifel wenig wert.
